亚洲综合一区二区三区天美传媒|手机成人在线视频一区二区不卡|一区二区不卡视频观看免费网站|黄色三级av在线免费观看

技術支持

發熱電纜輻射電地暖設計與施工

    提要:依照行業標準,根據用戶的要求,結合房屋維護結構的實際情況,電熱地暖系統的設計和選型應遵循:
一、電地暖設計要求
  1、電采暖供暖系統設計
  依照行業標準,根據用戶的要求,結合房屋維護結構的實際情況,地熱電采暖系統的設計和選型應遵循:
  a、計算房間的熱損失
  房間的熱損失決定了其配備相應發熱電纜的功率,一個房間的熱損失包括通風熱損失、空氣侵入熱損失及傳導熱損失(外墻、天棚、地板及門窗傳導熱損失之和)。根據相應數值計算出房間的總體熱損失。
  b、確定所需安裝的總功率
  用計算的熱損失,乘以一個修正系數得出該房間采暖所需的設計功率(修正系數根據鋪裝條件和需求取值不同,一般為1.2)。
  c、計算采暖區域的地板面積
  采暖區域地板面積為地熱電纜的實際鋪裝面積,要減去室內有固定設施地方的面積。地熱電纜不能安裝于固定家具如壁柜、碗柜、浴缸、壁爐等下面,也不能安裝于無腿家具如沙發、床等下面。
  d、選擇合適的地熱電纜品牌、型號
  根據所需的設計功率,從選擇的電纜中選出合適的型號,確定電纜功率及長度。
  e、計算地熱電纜鋪裝間距
  用采暖區域地板面積除以所選發熱電纜的長度,得出電纜的鋪裝間距。
  f、檢查采暖區域地板單位面積功率
  用選定地熱電纜的實際功率除以采暖區域地板面積,得出采暖區域地板單位面積的纜鋪功率,查驗所得值是否適用。
  g、選擇溫控器
  根據采暖區域的負載,即區域內應鋪裝地熱電纜的實際功率和應用環境要求(單地溫、單室溫、雙溫雙控),確定所需溫控器。
  h、繪制正式施工圖
  施工圖除含有地熱電纜鋪裝示意圖外,還應標明發熱電纜的品牌、規格、型號、長度及電纜鋪裝間距等信息。
  2.采暖供配電系統設計
  a、發熱電纜系統的供電方式,宜采用AC220V供電。當進戶回路負載超過12kW時,可采用AC220V/380V三相四線制供電方式,多根發熱電纜接入AC220V/380V三相系統時應使三相平衡。
  b、供暖電耗要求單獨計費時,發熱電纜系統的電氣回路宜單獨設置。
  c、配電箱應具備過流保護和漏電保護功能,每個供電回路應設帶漏電保護裝置的雙極開關。
  d、地溫傳感器穿線管應選用硬質套管。
  e、發熱電纜地面輻射供暖系統的電氣設計應符合國家現行標準《民用建筑電氣設計規范》JGJ/T16和《建筑電氣工程施工質量驗收規范》GB50303中的有關規定。
  f、發熱電纜的接地線必須與電源的地線連接。


二、電地暖的施工要求
  選擇具有專業安裝資質的施工單位施工是電采暖供暖系統達到理想采暖效果的保證。根據設計施工圖,嚴格按照操作規程進行地熱電纜及溫控器安裝.
  a、檢查地面的平整度是否符合鋪設要求
  在鋪設電纜前先將地面清掃干凈,地面保持干燥、平整,凹凸程度不得高于5mm。有防水層或防潮層要求的,地面基層須施工完畢并通過閉水試驗驗收;發熱電纜電源引線布線系統中的穿線管、溫控器安裝暗盒(含傳感線管、電纜線管的預埋)已按設計要求完成預埋;鋪設區域內其它專業隱蔽工程已全部完成,現場符合封閉獨立施工條件(本項工程不宜與其它單項工程交叉施工);準備施工所需用水、電等設施;并做好安裝前鋪設區域清理工作(通常情況下會集中時間進行裝修,但一定切忌地纜的安裝不能和室內裝潢同時進行。有水管或線管的應事先在地面上切槽埋入,或將水管或線管沿墻壁排放。
  b、現場鋪設
  第一步,鋪設絕熱保溫層: 在打掃干凈的鋪設場地上,將聚苯乙烯發泡硬質隔熱保溫板(XPS,俗稱擠塑板)鋪設在平整干凈的結構面上,保溫板應切割整齊,鋪設間隙不得大于5mm,保溫板可用膠帶粘接平順。鋪設此層是起保溫、隔熱的作用。
  第二步,鋪設反射層
  鋪設反射層復合鋁箔,材料為聚酯真空鍍鋁膜,可以起到熱量向上傳導,鋪設在擠塑板上,鋪設必須平整,并用膠帶固定(注意:由于鍍鋁膜表面與水泥附著力不強,容易形成真空層,建議每條電纜鋪設的間距大于100mm以上,方可使用反射膜)。
  第三步,鋪設地暖系統中的鋼絲網
  鋪設鋼絲網,加強水泥和電纜的堅固,并可防止電纜塌陷到保溫板內。將鋼絲網鋪設在反射膜上,將其固定在保溫板上。接頭處應用扎帶捆扎牢固,鋼絲網間應搭接并綁扎固定;市場上的鋼絲網有多種規格的,建議用戶使用質量較好的100mm×100mm×¢2鋼絲網。
  第四步,按設計圖紙鋪設發熱電纜
  發熱電纜鋪設前必須檢測標稱電阻和絕緣阻值,然后按設計圖紙要求鋪設在鋼絲網上;首先將電纜的一端和溫度傳感器,從地面通過的PVC預埋管,連接到溫控器底盒內;固定好電纜到底盒的這段距離,保證電纜有足夠的長度接入溫控器;在溫控器底盒垂直于地面的位置上,用塑料卡,把電纜和鐵絲網牢牢地卡緊。然后按照U型平直鋪設,U型處最小彎曲半徑為5倍電纜直徑,一般最小彎曲半徑>30mm,電纜需按設計要求間距鋪設在鋼絲網上,誤差≤±10mm,每隔300mm的距離將電纜與鐵絲網卡緊或綁扎帶扎緊。
  注意:電纜的發熱線部分不允許進入穿線套管,必須鋪設在地面絕熱層上部,不允許相互搭接,發熱電纜不允許凹進保溫板中;固定電纜切忌不能用鐵絲綁扎,容易形成交流電感;電纜如果較長,不可剪斷,可調整間距以適應地面,允許的電纜間的最小間距為50mm。發熱電纜鋪設應美觀、平直、不允許摔打發熱電纜;  c、溫控器的安裝
  溫控器需選用雙感溫或地面溫度傳感型的,地面溫度傳感器可以控制發熱電纜的運行,以保證地面溫度的安全與舒適;感溫探頭放在兩根電纜中間的位置,并用扎帶與鋼絲網固定;在墻壁垂直于水平地面1400mm左右安裝,溫控器一般可安裝在與房間燈開關的并列位置;并要做好成品保護措施,避免以后操作造成意外損壞。
  d、現場檢測
  (1)安裝完成后,在澆注混凝土填充層之前,必須進行發熱電纜測試,檢查每根電纜的標稱電阻和絕緣電阻,確定發熱電纜無斷路、短路現象,如有通電條件可檢測發熱電纜的發熱效果;
  (2)測量出標稱電阻后,將測量值與標稱電阻比較,偏差值應在-5%-10%之間,然后與所選產品的功率比較,偏差應在±5%之內。
  (3)測量絕緣電阻時,絕緣電阻阻值在潮濕環境下應大于0.5兆歐姆,干燥環境下應大于1兆歐姆。
  e、混凝土填充層施工
  澆注混凝土填充層,所用材料必須符合設計要求,混凝土進入鋪設區域時必須設墊板運送,推車等工具不得直接擠壓發熱電纜,填充層完成48小時內不許踩踏、嚴禁剔鑿、重壓。
  f、最終測試、驗收、客戶確認
  混凝土澆注完成后,在表面未干的狀態下,應再次檢測每根電纜的絕緣電阻,以檢查發熱電纜在填充層施工過程中有無損壞;或將地熱電纜開關打開,進行通電測試5-10分鐘,正常運行則表示產品安裝及使用無任何質量問題,驗收合格,客戶確認。如發生斷電等不能正常運行的情況,則進行現場檢修。
  特別提示 :“三檢一測”是電采暖供暖系統運行正常的保障。


三、電地暖系統中供配電設計
    1、發熱電纜系統的供電方式,通常采用AC220V供電。當進戶回路負載超過12kW時,可采用AC220V/380V三相四線制供電方式,多根發熱電纜接入AC220V/380V三相系統時應使三相平衡。
    2、供暖電耗要求單獨計費時,發熱電纜系統的電氣回路應單獨設置。
    3、配電箱應具備過流保護和漏電保護功能,每個供電回路應設帶漏電保護裝置的雙極開關。
    4、地溫傳感器穿線管應選用硬質套管。
    5、發熱電纜地面輻射供暖系統的電氣設計應符合國家現行標準《民用建筑電氣設計規范》JGJ/T16和《建筑電氣工程施工質量驗收規范》GB50303中的有關規定。
    6、發熱電纜的接地線必須與電源的地線連接。


四、電地暖系統的設計說明
    電氣設計應根據建筑物的使用功能及建設部節能目標要求以及建筑的特殊要求,把供暖的電氣回路單獨設計。
    以上設計方式應考慮配電設備前端設計負荷增容的問題。原前端設備能否滿足負荷增容的要求,若不能滿足必須向供電部門申請前端增加配電容量引入建筑物。
    對于區域采暖負荷大而分散的建筑物,采暖配電宜單獨設計地暖配電系統;對于住宅寫字樓、車庫、倉庫、會議室等獨立電量計量的房間,宜將采暖和照明回路合在一起考慮。增容方式為:既有建筑宜單獨設計采暖回路;新建建筑可在電負荷設計中增加采暖用電負荷部分。


五、電地暖系統調試的要求
  1.發熱電纜供暖系統運行調試,必須由專業安裝人員負責在混凝土層自然干燥后(約21天),具備正常供暖(最好是在采暖季前后)和供電的條件下進行。
  2.調試時應控制室溫平穩上升,直至達到設計要求;調試時間為一周,應保證第一天運行3小時,以后每天遞增,直至達到全負荷運行。
  3.溫控器的調試應嚴格按照說明書進行,用戶此時應專心學習溫控器的使用功能。
  4.建議每年開始使用階段(一個月)溫度設在15℃-18℃,然后可根據需要設定溫度。
  5.每年采暖期使用前,應檢查溫控器及電路系統是否正常、門窗的密封是否良好。
  6.在電纜運行后您新添家具擺設,應考慮避免發熱電纜運行時局部溫度過高。
  7.對溫度的判斷應該以自己的實感溫度為準,相信自己的感覺,尋找最適合自己的溫度。
  溫磬提示:在供暖季不要采用完全關閉溫控器的方式,來達到“節省”費用的目的,應通過正確的使用溫控器的功能來達到節能的目的。


六、電地暖采暖系統設計參照下列規范:
    《新建集中供暖住宅分戶熱計量設計技術規程》 (DBJ01-605-2000)
    《供暖通風與空氣調節設計規范》(GBJ19-87)
    《民用建筑節能設計標準》(JGJ26-95)
    《民用建筑電氣設計規范》 JGJ/T16-92
    《供配電系統設計規范》 GB50052-95
    《低壓配電設計規范》 GB50054-95
    《高層民用建筑設計防火規范》 GB50045-95
    《電氣裝置安裝工程施工及驗收規范》 GB50254-96…GB50259-96
    《發熱電纜低溫輻射供暖系統工程應用技術標準》
    《地面輻射供暖技術規程》JGJ142-2004,J365-2004


七、電地暖的售后服務
  售后服務是整個施工流程中的重要環節,保證供暖系統正常使用50年以上,必須要有完善的、周密的售后服務管理體系,指導用戶正確使用,避免用戶因盲目使用造成對產品性能的誤解。
 ?、?nbsp;組建專門售后服務隊伍
 ?、?nbsp;整理竣工資料并移交用戶存檔
 ?、?nbsp;編制用戶使用手冊
  ④ 建立客戶資料檔案
 ?、?nbsp;建立回訪制度和設立服務熱線
 ?、?nbsp;堅持“質量第一、信譽第一、熱情服務、客戶至上”的原則,滿足用戶的要求,達到用戶使用目的,是我們永遠追求的目標。

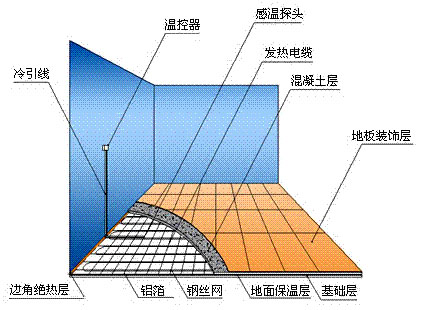

電地暖安裝示意圖


電地暖系統施工條件:(電地暖在安裝之前先確保滿足下列條件)
    1.設計圖紙及技術方案齊備
    2.施工場地及施工用水、電燈臨時設施能滿足施工需求。
    3.有防水層或防潮層要求的地面基層已施工完畢。
    4.發熱電纜電源引線布線系統中的穿管溫控器安裝盒議案設計預埋要求完成。
    5.鋪設區域內其他專業的隱蔽工程已全部完成,現場符合封閉獨立施工條件,本單相工程不宜與其他單項工程交叉施工。


電地暖系統施工步驟:(完成上述準備后,按照以下步驟進行安裝)
    1.鋪設絕熱層;
    2.鋪設鋼絲網;
    3.按設計圖紙鋪設固定發熱電纜;
    4.檢測發熱電纜的標稱電阻和絕緣電阻;
    5.按設計要求澆注混凝土填充層;
    6.安裝控制器;
    7.鋪設地面裝飾材料,完成地面施工 。



電地暖產品
